Арбитражный суд Сахалинской области признал недействительным решение МКУ "УДХИБ" об одностороннем отказе от муниципального контракта с ООО "ПСБ 65".

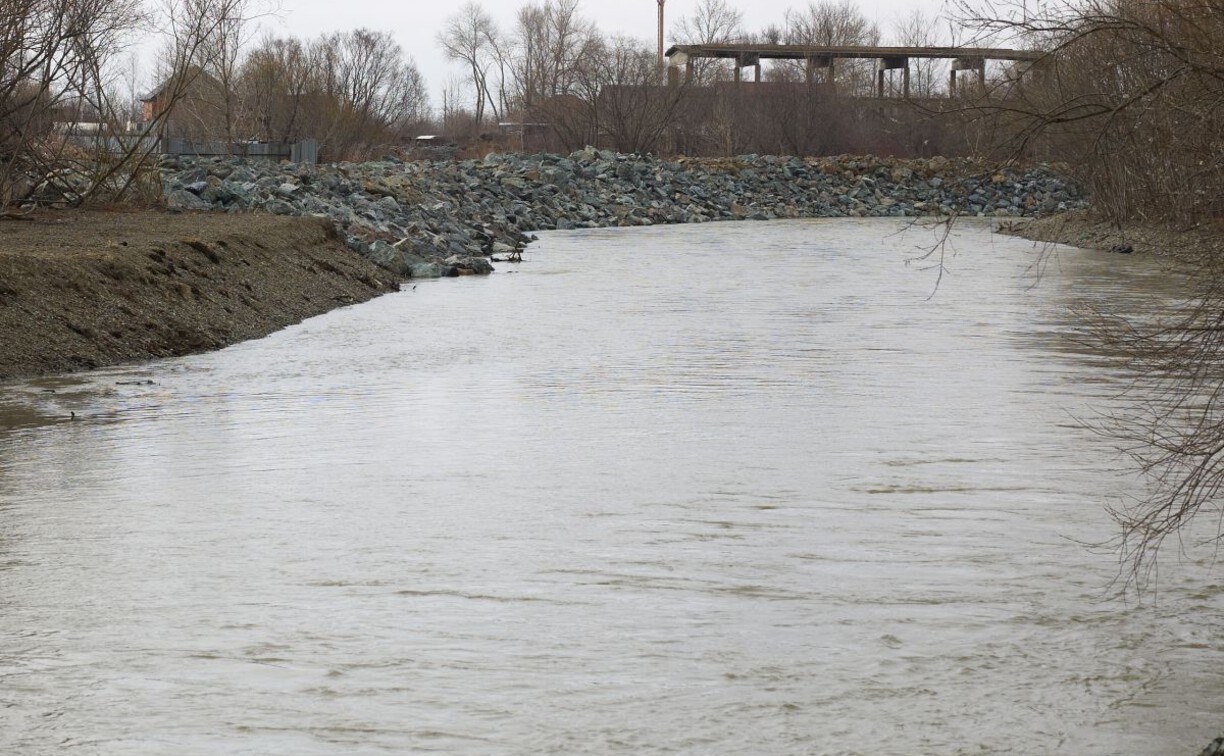

Контракт касался проектно-изыскательских работ по реконструкции моста через реку Владимировка на улице имени 1905 года.
Подрядчик обратился в суд после того, как заказчик отказался от исполнения контракта. ООО "ПСБ 65" просило признать это решение недействительным.
Суд установил, что проблемы со сроками возникли по объективным причинам, которые не зависели от подрядчика. В частности, речь шла о несвоевременном предоставлении данных и длительном согласовании схемы моста и подходов к нему.
Из-за замечаний эксперта подрядчику пришлось корректировать документацию и направлять материалы на повторную экспертизу. Также выяснилось, что в районе проектируемого моста проводились аварийно-восстановительные работы по спрямлению русла и берегоукреплению реки Владимировка. Из-за этого потребовалось обновить инженерно-геодезические изыскания.
При этом суд отметил, что подрядчик своевременно приступил к работам и действовал добросовестно, рассчитывая на содействие со стороны заказчика.
Заказчик, по выводам суда, не принял своевременных и достаточных мер для устранения выявленных недостатков, не предоставил подрядчику надлежащую документацию и не согласовал схему в предусмотренные договором сроки.
Решение об одностороннем отказе МКУ "УДХИБ" приняло 10 декабря 2025 года. При этом уже 30 декабря ОАУ "Управление государственной экспертизы Сахалинской области" направило положительное заключение экспертизы.
Суд пришел к выводу, что действия заказчика были несогласованными и непоследовательными. Подрядчик в это время продолжал исполнять основное обязательство и проходил экспертизу документации по договору, который заключил сам заказчик.
В итоге иск ООО "ПСБ 65" удовлетворили. Решение об одностороннем отказе от муниципального контракта признали недействительным.
